Travaux en cours

Travaux en cours

Partager

Travaux d'infrastructures 2022

La Ville planifie et coordonne des travaux d’amélioration et d’entretien des infrastructures afin  d’améliorer la qualité et le milieu de vie des résidents. Chaque année, le conseil municipal adopte un plan triennal de dépenses en immobilisations (PTI) qui prévoit la mise à niveau des infrastructures au cours des prochaines années.

Travaux de réhabilitation des infrastructures – Rues Parkview, Auclair, Rose, Desroches, des Bouleaux et Pine

Date de début : Le 26 avril 2021

Date de fin prévue : Juin 2022

Horaire du chantier : Du lundi au vendredi entre 7 h à 17 h

Le montant de l’investissement s’élève à 9 M $

Le projet de réfection inclut principalement la réhabilitation du réseau pluvial en effectuant la création de noues, mais également la reconstruction de la chaussée, d’une partie du réseau d’égout et de l’aqueduc.

Croquis 1

Croquis 2

Prenez note des dtaes suivantes :

7-8 juin – préparation de surface
14-15 juin – pavage

🚧 Pour les secteur concernées, SVP ne stationnez pas votre véhicule dans la rue et évitez tout déplacement dans ce secteur si cela n’est pas nécessaire.

🌧 Les dates peuvent être sujettes à changement selon la météo.

Fin mai 2022 : Réparation de déficiences, pavage de la couche finale. Mise en place de murets de soutènement chez certains citoyens.

Juin 2022 : Lignage, marquage routier et installation de bollards (piste cyclable). Retrait des panneaux d’arrêt de la rue Parkview (à l’intersection de Rose et à l’intersection des Bouleaux).

  • Mise en place d’abats poussière à la suite de la pulvérisation de la chaussée et ajout d’abats poussière lorsque nécessaire, particulièrement par temps chaud.
  • Présence de signaleurs afin d’assurer la sécurité des piétons et de diriger ces derniers lorsqu’ils circulent à proximité des travaux.
  • Nouvelle piste cyclable faisant le lien direct avec la piste cyclable sur le chemin Oziaz-Leduc et celle sur la rue Mountainview.
  • Élargissement de la rue, ce qui rendra les déplacements des piétons plus sécuritaires lors du passage des véhicules à proximité.
  • Réfection du réseau pluvial (drainage), ce qui améliora l’impact de la ville sur les cours d’eau à proximité  et améliorera également le drainage du secteur, ce qui permettra de garder les rues en bonne condition plus longtemps.

Réaménagement du parc Duclos – clôtures et terrassement

Date de début : Printemps 2020

Date de fin prévue : Été 2022

Horaire du chantier : Du lundi au vendredi entre 7 h à 17 h

Le montant de l’investissement s’élève à 300 000 $.

  • Réaménager et moderniser le terrain de balle
  • Mise aux normes des clôtures

Fin Mai 2022 : Installation des clôtures.

Fin été/début automne 2022 : Terrassement du terrain de balle.

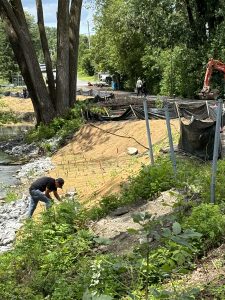

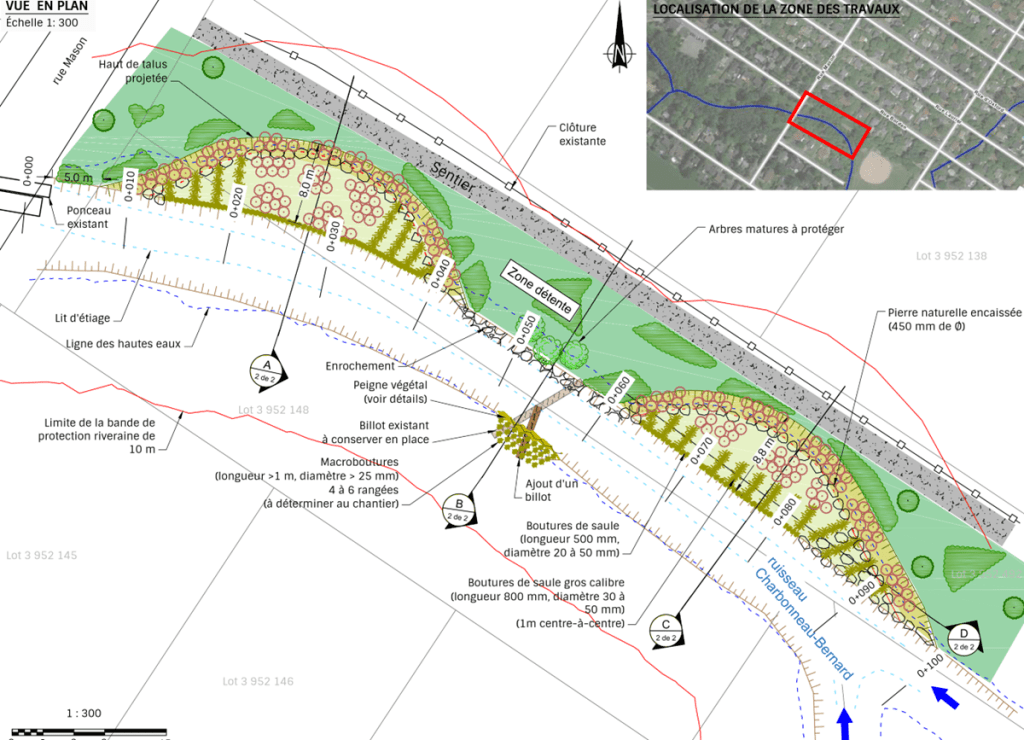

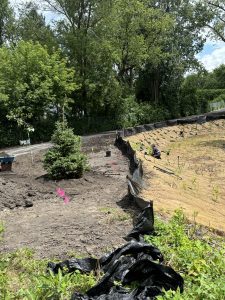

Un important ponceau traversant le terrain de balle Duclos a été remplacé lors des travaux d’infrastructure qui ont eu lieu en 2020, sur la rue Spiller. Cette intervention a nécessité une remise en état du terrain. Par la même occasion, la Ville a trouvé des solutions à diverses problématiques soulevées par les utilisateurs et les riverains (balles hors terrain, éblouissement causé par les luminaires, rencontres d’après-match dans les rues, etc.).

Les travaux sont effectués hors chaussée et par de petites équipes, ce qui diminue grandement l’impact sur la circulation.

Ces importants travaux sont mise en place dans un souci d’économie d’entretien. Les matériaux et leur installation sont choisis en fonction de leur durabilité et leur efficacité.

Projet de développement Le Patriote

Date de début : Décembre 2020

Date de fin prévue : Projet complété à 100 % au printemps 2030

Horaire du chantier : Du lundi au vendredi de 7 h à 17 h

Investissement des Promoteurs de plus de 40 M$ pour l’ensemble des infrastructures du parc immobilier.

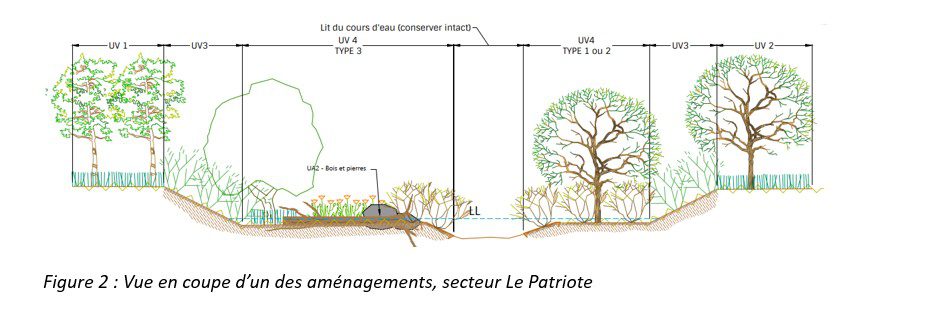

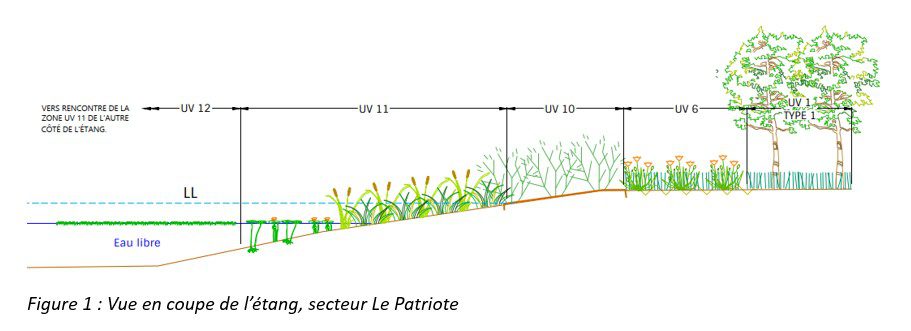

Le Patriote est réalisé par deux promoteurs, soit Houle-Tracy et Shathony-Houle (voir Croquis Promoteurs pour plus d’information). Ce projet d’envergure compte plusieurs avantages soit la diversité de l’offre résidentielle (maisons unifamiliales, jumelées, multi logements, résidence pour aînées), la présence d’espace voué à l’implantation d’immeubles mixtes et un site commercial, le tout dans un concept d’aménagement durable du site et d’intégration au milieu.

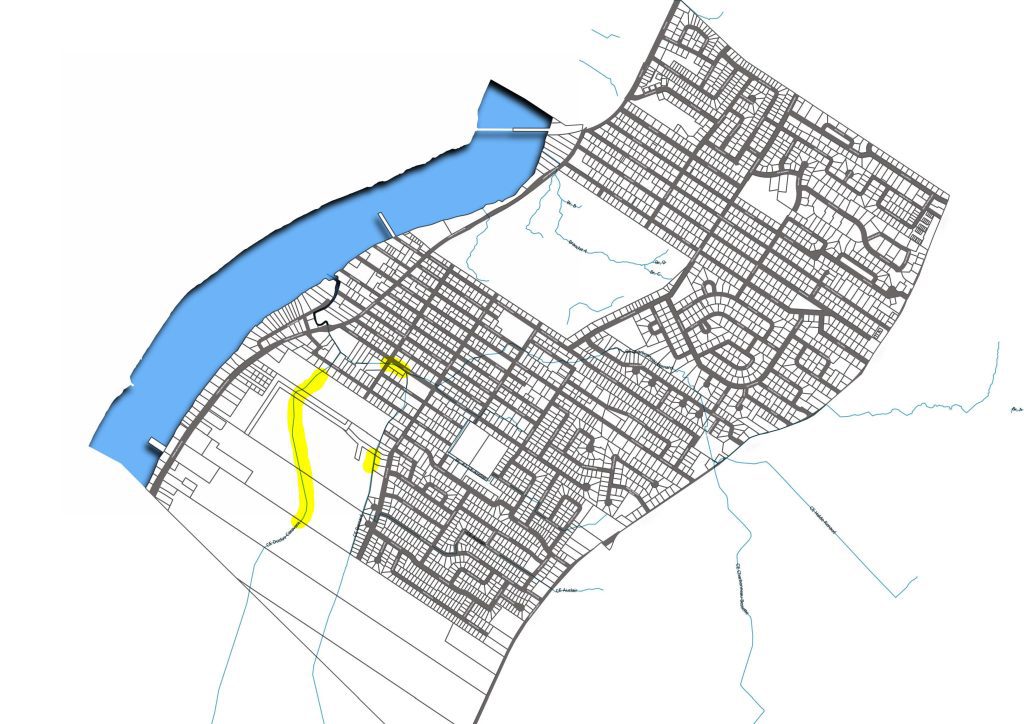

En plus d’offrir plusieurs résidences (plus de 900 habitations), les parcs et espaces verts occuperont 13,67 % (brut) du site immobilier. De plus, les ruisseaux qui se trouvent sur ce territoire sont peu mis en valeur et se dégradent. Ainsi, la Ville, en collaboration avec des experts et le ministère de l’environnement, développera et mettra en valeur ces cours d’eau, mais facilitera également l’accès aux abords des ruisseaux et fera en sorte de protéger la faune et la flore qu’ils abritent.

Le chantier a débuté à la fin de l’automne 2020 et s’échelonnera sur 3 à 5 ans, la fin de ce dernier peut donc être attendue pour le printemps 2025. Cependant, puisque l’échéancier est déterminé selon la progression des travaux, les promoteurs pourraient le modifier afin de s’adapter.

Étant géré par deux promoteurs différents, le projet Le Patriote se divise en quatre phases bien distinctes (voir Croquis Phases pour plus d’information). Les collectrices faisant le lien entre le chemin des Patriotes et la rue Spiller seront réalisées. La conduite régionale de transport d’eau potable sera également remplacée en 2 étapes, soit la première partie de l’usine de la RIEVR jusqu’au ruisseau Duclos-Casavant durant la phase 1, tandis que la deuxième partie sera réalisée durant la phase 2, soit du ruisseau jusqu’à la rue Mason.

Phase 1 (2022)

Boulevard Dormicour en partie, de chemin des Patriotes à cours d’eau Duclos-Casavant ; rues Louis-Lévesque, Angélique-Gazaille et Marie-Victoire-Dumouchel.

Septembre : Mise en place de réseaux de lampadaires, de trottoirs et de pistes cyclables.

Octobre : Pavage de base, terrassement

2023 : Pavage de surface

Pré-phase 2

D’ici printemps 2023 : Aménagement des berges des cours d’eau Duclos-Casavant et ruisseau Bernard-Est

2023 : Mise en place des feux de circulation

D’ici 2025 : Mise aux normes de la station de pompage Ruth

Plusieurs particularités sont étudiées pour ce projet, dont celui de l’ajout d’une école de 32 classes. Elle répondrait aux normes du guide 2020 élaboré par le gouvernement du Québec qui implique notamment des espaces mieux ventilés, plus éclairés et une cour plus grande, ce qui en ferait une des plus modernes sur la rive-sud. De plus, elle sera adjacente à un parc municipal ce qui permettra à l’école d’avoir facilement accès aux installations qui y seront construites.

La Ville a également acheté la maison Duclos, laquelle a sa façade sur le chemin des Patriotes, pour lui donner une vocation culturelle. La Ville s’est également entendue avec le ministère des transports du Québec pour l’installation d’un feu de circulation à l’intersection du chemin des Patriotes (route 133) et la rue collectrice du secteur.

  • Installation d’une barrière à sédiment lors de la réalisation des travaux
  • Création de milieux humides
  • Présence de signaleurs afin d’assurer la sécurité des piétons et de diriger ces derniers lorsqu’ils circulent à proximité des travaux
  • Gestion des eaux pluviales afin de diminuer les impacts sur les cours d’eau à proximité du territoire
  • Mise en place d’abats poussière à la suite de la pulvérisation de la chaussée et ajout d’abats poussière lorsque nécessaire, particulièrement par temps chaud
  • Passage du balai de rue de façon hebdomadaire sur le chemin des Patriotes pendant les travaux de la phase 1
  • Augmentation de plus de 900 habitations, donc l’augmentation de revenus pour la Ville ce qui permettra de créer des projets communautaires pour les citoyens
  • Augmentation de la population permettant la mise en place de réseau de transport en commun
  • Construction d’une piste multifonctionnelle, ce qui augmentera la longueur du réseau existant
  • Création de nouveaux espaces verts afin d’y aménager des installations intéressantes pour les résidents de notre municipalité
  • Construction d’une école (projet en cours d’analyse)
  • Construction du premier supermarché à Otterburn Park (projet en cours d’analyse)

Réhabilitation de la conduite sanitaire (Prince George/station de pompage)

Date d’inspection : Fin août 2022

Durée des travaux : 15 jours ouvrables

Date des travaux : Fin septembre/début octobre

Horaire du chantier : Du lundi au vendredi entre 7 h et 17 h

Le montant de l’investissement s’élève à 175 000$.

Réhabilitation de la conduite sanitaire passant sous le chemin des Patriotes et se rendant à la station de pompage Prince-Albert.

Fin septembre/début octobre 2022

Réfection du sanitaire effectué par gainage.

  • Mise en place d’abats poussière à la suite de la pulvérisation de la chaussée et ajout d’abats poussière lorsque nécessaire, particulièrement par temps chaud.
  • Présence de  panneaux de signalisation et de signaleurs afin d’assurer la sécurité des piétons et de diriger ces derniers lorsqu’ils circulent à proximité des travaux.

Entretien de la conduite sanitaire d’une durée d’environ 50 ans.
